Respuesta rápida
La planificación de capacidad textil es el proceso de garantizar que su fábrica pueda cumplir los pedidos comprometiendo las máquinas, horas y personal correctos, sin recurrir a horas extra improvisadas ni maquila de emergencia. La primera acción es recalcular su capacidad real con la fórmula de máquinas, horas y eficiencia dividida entre el SAM, y confirmar dónde están sus cuellos de botella. A partir de ahí, el OEE y el OTIF le dirán si el plan aguanta la demanda real o solo la teórica.

La planificación de capacidad textil es el proceso de garantizar que su fábrica pueda cumplir los pedidos comprometiendo las máquinas, horas y personal correctos, sin recurrir a horas extra improvisadas ni maquila de emergencia. La primera acción es recalcular su capacidad real con la fórmula de máquinas, horas y eficiencia dividida entre el SAM, y confirmar dónde están sus cuellos de botella. A partir de ahí, el OEE y el OTIF le dirán si el plan aguanta la demanda real o solo la teórica.
En resumen:
- La planificación de capacidad en textil requiere calcular el rendimiento real considerando paros, mantenimiento y variabilidad para evitar prometer entregas imposibles.
- La fórmula práctica para determinar la capacidad diaria incluye máquinas, horas de trabajo, eficiencia y el tiempo estándar permitido de una prenda, pero necesita ajustarse por variaciones diarias reales.
- La integración entre planificación agregada y programación diaria es esencial para definir recursos sostenibles, evitar promesas inviables y corregir problemas de capacidad oportunamente.
- La digitalización con plataformas integradas y simulación de eventos discretos permite validar cambios en procesos antes de implementar en la planta y reducir errores costosos.
- La clave para resultados sostenibles es unificar datos de producción, calidad y logística en un sistema único, priorizando diagnósticos y pilotos acotados antes de inversiones costosas.
Tabla de contenidos
- Qué es la planificación de capacidad en la industria textil y por qué importa para su fábrica
- Cómo calcular la capacidad productiva: fórmula práctica y ejemplo numérico
- Modelos y metodologías: planeación agregada y programación en dos fases
- Proceso operativo: pasos prácticos para implementar la planificación de capacidad
- Herramientas y digitalización: qué usar para sostener el plan
- Indicadores clave y criterios de decisión para ajustar el plan
- Implementación práctica y pruebas de resultado en menos de 90 días
- Evidencia técnica: resultados de simulación aplicados en la industria textil
- Perspectiva del autor: lecciones prácticas y errores frecuentes
- Cómo Datamonplus convierte el cálculo de capacidad en control diario de planta
- Fuentes
Qué es la planificación de capacidad en la industria textil y por qué importa para su fábrica
La planificación de capacidad en textil consiste en decidir, con antelación, cuántas horas máquina, cuánta mano de obra y qué secuencia de trabajo se necesitan para cumplir un volumen de pedidos en un plazo determinado. No es lo mismo que la programación diaria: la planificación mira semanas o meses hacia adelante, mientras que la programación ajusta el detalle de qué se produce hoy en cada línea.
El problema real aparece cuando se confunde la capacidad teórica (lo que una máquina podría producir funcionando sin parar, a rendimiento ideal) con la capacidad alcanzable (lo que realmente sale considerando paros, mermas, mantenimiento y cambios de referencia). Muchas fábricas planifican sobre la primera y luego se sorprenden cuando el taller no llega. La planificación basada solo en capacidad teórica falla por la variabilidad estocástica de averías, ausentismo y tiempos de preparación, que rara vez se reflejan en una hoja de cálculo estática.
Las consecuencias de planificar mal no son abstractas. Se traducen en decisiones costosas que se repiten mes tras mes:
- Horas extra reactivas que erosionan el margen porque se pagan a destiempo, no porque se planificaron.
- Lead times que se alargan cuando un cuello de botella en tintorería o acabados frena todo el flujo posterior.
- Inventario en proceso (WIP) acumulado frente a la estación más lenta, inmovilizando capital de trabajo.
- Defectos de calidad que aumentan cuando se acelera producción para compensar atrasos de planificación.
La planificación de capacidad no vive aislada: se conecta con el S&OP (planificación de ventas y operaciones) y con el Plan Maestro de Producción. Un MPS bien construido valida si los volúmenes comprometidos en ventas son operativamente factibles antes de que lleguen a planta. Sin ese puente, comercial promete fechas que producción no puede sostener, y el conflicto se resuelve siempre a costa del taller.
Cómo calcular la capacidad productiva: fórmula práctica y ejemplo numérico
La fórmula operativa más usada en plantas textiles es sencilla y reproducible en cualquier hoja de cálculo:
Capacidad diaria (prendas) = (número de máquinas × horas de trabajo × 60 × % de eficiencia) ÷ SAM
Cada variable tiene un origen concreto. El número de máquinas es el conteo real de estaciones operativas en el centro de trabajo, no las instaladas en el layout. Las horas de trabajo corresponden al turno efectivo, sin contar paradas programadas. El SAM (Standard Allowed Minute, o minuto estándar permitido) es el tiempo que un operario capacitado necesita para completar una prenda u operación bajo condiciones normales, y normalmente proviene de un estudio de tiempos o de la ficha técnica de la prenda.
Un ejemplo reproducible ayuda a fijar el método. Con 100 máquinas trabajando 8 horas, un 60 % de eficiencia y un SAM de 25 minutos por prenda, la capacidad diaria resultante es de 1.152 prendas:
| Variable | Valor | Función en la fórmula |
|---|---|---|
| Máquinas | 100 | Multiplica la capacidad base |
| Horas de trabajo | 8 | Se convierte a minutos (×60) |
| Eficiencia | 60 % | Ajusta el tiempo útil real |
| SAM | 25 min | Divide para obtener unidades |
| Resultado | 1.152 prendas/día | Capacidad alcanzable diaria |
Este cálculo simple asume condiciones estables: SAM constante, eficiencia promedio y ausencia de variabilidad entre lotes. En la práctica, un cambio de referencia, una avería de tintorería o una entrega tardía de insumos altera el resultado real. Por eso el cálculo puntual sirve como punto de partida, pero no sustituye a un modelo que capture la variabilidad del día a día, algo que retomamos en la sección de simulación.
Modelos y metodologías: planeación agregada y programación en dos fases
En entornos textiles que trabajan bajo pedido (make-to-order), con lotes cambiantes y mezcla de referencias, un solo cálculo de capacidad no basta. La metodología que mejor funciona en este contexto se apoya en dos fases secuenciales, donde la salida de la primera alimenta directamente a la segunda.

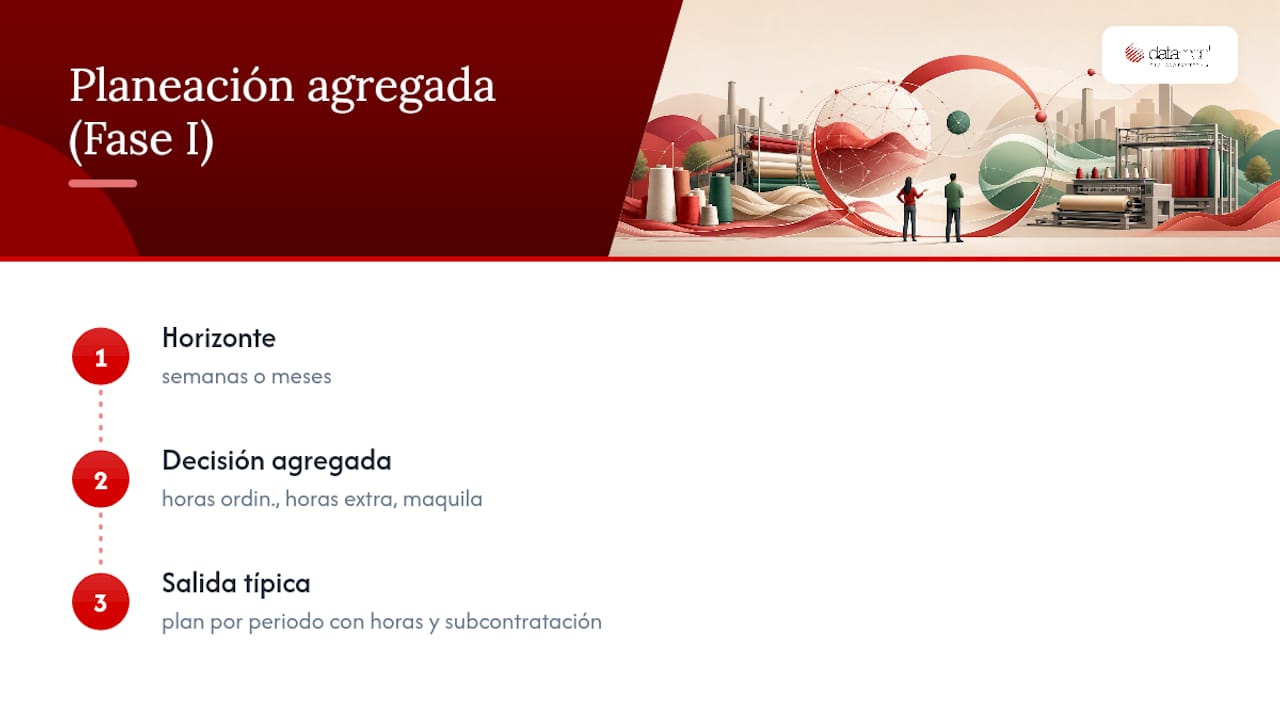

Fase I: planeación agregada
La planeación agregada trabaja con horizontes de semanas o meses y decide, a nivel agregado, cuánto producir con horas ordinarias, cuánto requiere horas extra y cuánto conviene enviar a maquila externa. No detalla qué máquina hace qué operación; decide el mix de recursos que cubre la demanda proyectada al menor costo posible. Su salida típica es un plan de producción por periodo, con las horas y la subcontratación necesarias ya cuantificadas.

Fase II: programación y scheduling
La programación toma ese plan agregado y lo convierte en secuencia de trabajo real: qué lote entra primero en cada línea, en qué orden pasan las referencias por tintorería, cómo se minimiza el makespan (el tiempo total desde que arranca el primer lote hasta que termina el último). Esta fase trabaja con horizontes cortos, de días, y es la que realmente decide si el taller de estampación se convierte en un cuello de botella o no.
Cuando ambas fases funcionan juntas, corrigen dos problemas típicos:
- Evitan que comercial acepte pedidos que el plan agregado ya sabía inviables sin maquila adicional.
- Evitan que la secuenciación diaria ignore las restricciones de capacidad que la fase I ya había calculado, generando promesas de entrega que la planta no puede sostener.
Consejo profesional: no intente saltarse la fase I para ir directo a programar. Sin un plan agregado que fije cuántas horas extra y cuánta maquila son sostenibles, cualquier algoritmo de secuenciación optimizará un escenario que ya es económicamente inviable.
La coordinación entre ambas fases exige que los datos fluyan sin fricción: el plan agregado necesita el SAM y la eficiencia real de cada centro de trabajo, y la programación necesita saber qué recursos quedaron confirmados en la fase anterior. Cuando esa información vive en hojas de cálculo desconectadas entre departamentos, la coordinación se rompe primero y el plan después.
Proceso operativo: pasos prácticos para implementar la planificación de capacidad
Implementar planificación de capacidad en una fábrica textil real sigue una secuencia lógica, no un salto directo a software o algoritmos. Estos son los pasos que funcionan en plantas de hilatura, tejeduría, tintorería y acabados:
- Diagnóstico y mapeo de centros de trabajo. Identifique cada estación (telares, máquinas de teñido, líneas de acabado) y registre su SAM actual, su OEE y su historial de paros de los últimos tres meses. Sin esta línea base, cualquier modelo posterior parte de supuestos.
- Recolección de datos con muestreo de tiempos. Tome muestreos reales por operación y construya distribuciones de probabilidad, no promedios únicos. La validación estadística de estos datos es lo que distingue un modelo confiable de una estimación optimista.
- Modelado y simulación de escenarios. Con los datos validados, ejecute un modelo de simulación de eventos discretos (SED) para probar distintos escenarios: más turnos, redistribución de máquinas, cambios en el orden de lotes, sin tocar la planta real.
- Pilotos y validación estadística. Corra varias réplicas del modelo y aplique pruebas de hipótesis para confirmar que la mejora observada no es ruido estadístico sino un efecto real y repetible.
- Despliegue en programación operativa. Traduzca el escenario validado en órdenes de producción concretas, secuenciadas por centro de trabajo, con los recursos de maquila y horas extra ya definidos en la fase agregada.
- Revisión periódica dentro del ciclo S&OP. Establezca una rutina mensual donde el plan de capacidad se confronta con la demanda real y se ajusta antes de que la desviación se vuelva crítica.
Este proceso no exige empezar con simulación avanzada desde el primer día. Muchas plantas obtienen su primera mejora real simplemente estandarizando la recolección del SAM y el OEE por centro de trabajo, algo que suele revelar cuellos de botella que nadie había cuantificado antes.
Herramientas y digitalización: qué usar para sostener el plan
La migración desde hojas de cálculo hacia plataformas integradas ya no es una preferencia tecnológica, es una respuesta a la volatilidad de pedidos que los métodos estáticos no pueden absorber. Un pedido que cambia de volumen a mitad de mes rompe cualquier plan construido en Excel antes de que termine la semana.

Un ERP textil especializado debe registrar datos por lote, no solo por orden de producción agregada: recetas de tintorería, rendimientos reales, mermas por proceso y trazabilidad completa desde hilatura hasta acabados. Esa granularidad permite calcular OEE de forma automática en lugar de estimarlo a mano cada fin de mes. Puede consultar qué incluye un ERP textil completo para entender qué módulos son indispensables frente a los que son accesorios.
La simulación de eventos discretos aporta algo que ningún ERP hace por sí solo: probar un cambio antes de aplicarlo en planta. Reasignar una línea, añadir un turno o cambiar la secuencia de lotes se puede validar en un modelo antes de arriesgar producción real, y esa capacidad de anticipación es la que reduce errores costosos de planificación.
El IoT y la captura automática de tiempos en máquina alimentan tanto el ERP como los modelos de simulación con datos reales, no estimados. Sensores en telares o máquinas de teñido que registran paros y tiempos de ciclo eliminan la dependencia de reportes manuales, que casi siempre subestiman los paros pequeños y sobreestiman la eficiencia real.
Al evaluar herramientas, priorice estos criterios:
- Facilidad de configuración para procesos textiles reales (lotes, recetas, mermas) sin requerir meses de adaptación técnica.
- Captura de datos en tiempo real desde piso de planta, no solo reportes al cierre del turno.
- Soporte sectorial con conocimiento de tintorería, acabados y estampación, no solo manufactura genérica.
- Integración entre planificación, calidad y logística en un mismo sistema, evitando que cada área trabaje con su propia versión de la verdad.
Si necesita orientación adicional para comparar opciones, esta guía sobre cómo elegir un ERP para fábricas textiles detalla las preguntas que conviene hacer antes de firmar un contrato.
Indicadores clave y criterios de decisión para ajustar el plan
El OEE (eficiencia general del equipo) combina disponibilidad, rendimiento y calidad en un solo número que revela cuánto de la capacidad instalada se convierte realmente en producción vendible.

El OTIF (entrega completa y a tiempo, por sus siglas en inglés) mide qué porcentaje de pedidos llega al cliente con la cantidad correcta y en la fecha prometida. Es el indicador que conecta la planificación de capacidad con la experiencia real del cliente: un plan puede parecer eficiente internamente y seguir generando incumplimientos si no se reconcilia con la demanda real.
Reconciliar la capacidad calculada con la demanda exige dejar un margen de seguridad, normalmente entre el 10 % y el 15 % de la capacidad teórica, para absorber picos de pedidos y variabilidad de proceso sin recurrir sistemáticamente a maquila de urgencia.
Las reglas de decisión más prácticas suelen ser económicas antes que técnicas:
- Si el déficit de capacidad es puntual y menor a dos semanas, las horas extra suelen ser más baratas que activar maquila.
- Si el déficit es estructural y se repite mes tras mes, la maquila o la inversión en equipo son más rentables que acumular horas extra permanentes.
- Si el cuello de botella está en un único centro de trabajo (tintorería o estampación, con frecuencia), invertir ahí rinde más que expandir capacidad en toda la línea.
Dato clave: cuando el OEE de un centro de trabajo cae de forma sostenida por debajo de su promedio histórico durante más de dos semanas, es la señal más confiable de que el plan de capacidad necesita revisión inmediata, antes de que el OTIF empiece a deteriorarse frente al cliente.
Implementación práctica y pruebas de resultado en menos de 90 días
Un piloto de planificación de capacidad no necesita abarcar toda la planta desde el primer día. El enfoque que mejor funciona empieza en uno o dos centros de trabajo críticos y se expande solo cuando el modelo demuestra resultados medibles. Un plan de implementación estructurado en menos de 90 días suele seguir un checklist mínimo:
- Diagnóstico de SAM, OEE y OTIF actuales en los centros de trabajo piloto.
- Recolección de al menos cuatro semanas de datos reales de paros y tiempos de ciclo.
- Modelado de al menos dos escenarios alternativos frente al plan actual.
- Validación con el equipo de planta antes de pasar a operación regular.
Para medir el retorno de la inversión, los indicadores más directos son la reducción de horas extra pagadas frente al mismo periodo del año anterior, la mejora porcentual del OEE en los centros piloto y la reducción del lead time promedio de pedido a entrega. Estos tres números, revisados mensualmente, muestran si el piloto está generando valor real o solo actividad de proyecto.
La evidencia académica respalda este enfoque incremental: los modelos de simulación aplicados en confección muestran mejoras medibles sin necesidad de alterar físicamente la planta durante la fase de prueba, lo que reduce el riesgo de un piloto mal ejecutado. Fábricas que han recorrido este camino con acompañamiento estructurado están documentadas en los casos de éxito de plantas textiles que ya pasaron por procesos similares.
Evidencia técnica: resultados de simulación aplicados en la industria textil
Los estudios publicados sobre simulación de eventos discretos en textil coinciden en un patrón: las mejoras aparecen antes de tocar la planta real, durante la fase de modelado. Eso reduce drásticamente el riesgo de implementar un cambio costoso que termine no funcionando.
Los modelos verificados y validados en procesos de confección han mostrado reducciones cercanas al 12 % en el tiempo promedio de ciclo y disminuciones de aproximadamente 30 minutos en el tiempo que una prenda permanece dentro del sistema productivo, sin necesidad de modificar la planta física durante la etapa de prueba.
Estos resultados provienen de modelos de simulación aplicados a procesos de confección que compararon el escenario actual contra alternativas de secuenciación y asignación de recursos. La condición para replicar estos resultados no es opcional: requiere datos de tiempo por operación recolectados con rigor estadístico, no estimaciones históricas aproximadas.
En entornos make-to-order, el modelo de dos fases descrito antes también arroja resultados cuantificables al optimizar la mezcla entre producción propia y maquila, evitando tanto el exceso de subcontratación innecesaria como los cuellos de botella por sobrecarga interna.
La limitación común a todos estos estudios es la misma: los modelos exigen datos de calidad, personal capacitado para interpretarlos y, sobre todo, superar la resistencia al cambio dentro de la planta. Un modelo perfecto que nadie en el taller entiende ni usa no genera ningún resultado real, por sofisticado que sea.
Perspectiva del autor: lecciones prácticas y errores frecuentes
El error más costoso que vemos repetirse en plantas textiles es planificar sobre capacidad teórica y descubrir la brecha solo cuando el pedido ya está comprometido con el cliente. La segunda causa de fracaso es casi igual de común: aplicar herramientas Lean o de simulación de forma aislada, sin estandarización previa, lo que produce mejoras que se desvanecen en pocos meses porque nadie sostiene el cambio.
Las plantas que sí logran resultados sostenibles comparten un rasgo: unifican planificación, calidad y logística en un mismo sistema de datos, en vez de tratarlos como silos que se reconcilian una vez al mes en una reunión. Esa integración es lo que convierte un cálculo de capacidad puntual en una rutina de decisión permanente.
Si su fábrica todavía planifica en hojas de cálculo dispersas, no empiece por comprar el modelo de simulación más avanzado del mercado. Empiece por un diagnóstico medible de sus centros de trabajo críticos y una prueba piloto acotada. Los números de esa prueba, no la promesa de la herramienta, son los que justifican el siguiente paso.
— DATAMON
Cómo Datamonplus convierte el cálculo de capacidad en control diario de planta
Un cálculo de capacidad bien hecho pierde valor si vive en una hoja de cálculo que nadie actualiza. Datamonplus está diseñado desde el origen para procesos textiles reales (lotes, recetas, rendimientos, mermas) en lugar de exigirle adaptar un ERP genérico a su realidad de tintorería o acabados.

El módulo TexPlus controla producción y trazabilidad de lotes en tiempo real, capturando el SAM y los tiempos reales que alimentan su plan de capacidad sin reportes manuales. FlowPlus organiza los flujos operativos y la logística entre centros de trabajo, evitando que el WIP se acumule frente al cuello de botella que su diagnóstico ya identificó. QualityPlus inspecciona calidad en tiempo real, conectando defectos con la causa operativa que los generó, y SmartPlus entrega el OEE, el OTIF y los costes integrados en un mismo panel de indicadores.
La implementación incluye diagnóstico inicial, formación del equipo de planta y acompañamiento durante la puesta en marcha, con entrada en operación en menos de 90 días y retorno de la inversión generalmente por debajo de un año. Con más de 40 años de trayectoria y presencia en México, Perú, Ecuador, Colombia, Argentina, Brasil, Portugal y España, Datamonplus atiende desde plantas pequeñas hasta fábricas con cerca de 2.000 empleados.
Si quiere ver qué módulos aplican a su operación específica, revise el detalle completo de módulos de Datamonplus o solicite una consulta de diagnóstico para su planta.
Fuentes
Para quien quiera revisar la metodología y los datos originales detrás de las cifras citadas en este artículo, estas referencias son un buen punto de partida:
- Capacidad de producción de una fábrica - Seampedia
- Modelo de planeación y control de la producción a mediano plazo para una industria textil
Recomendaciones
