Respuesta rápida
Una prueba piloto en planta textil es un ensayo controlado que debe demostrar, con métricas concretas, si un proceso, una receta o una máquina puede industrializarse dentro de tolerancias aceptables. No es un experimento de laboratorio ni una prueba de concepto abstracta: se ejecuta con lotes reales, condiciones de planta y personal operativo, y su resultado alimenta directamente una decisión de inversión.

Una prueba piloto en planta textil es un ensayo controlado que debe demostrar, con métricas concretas, si un proceso, una receta o una máquina puede industrializarse dentro de tolerancias aceptables. No es un experimento de laboratorio ni una prueba de concepto abstracta: se ejecuta con lotes reales, condiciones de planta y personal operativo, y su resultado alimenta directamente una decisión de inversión.
El resultado de toda prueba piloto se resume en un Gate con tres salidas posibles:
- Aceptar: el proceso cumple los criterios y pasa a industrialización.
- Ajustar: se detectan desviaciones corregibles y se repite el ensayo con parámetros modificados.
- Detener: el riesgo técnico o económico supera el beneficio esperado.
Sin métricas objetivas y trazabilidad desde el primer lote, cualquiera de esas tres decisiones queda reducida a una opinión. Por eso la validación de procesos textiles seria empieza definiendo qué se mide, no qué se espera.
Puntos clave
Una prueba piloto en planta textil solo es válida si define métricas y umbrales de aceptación antes de ejecutar el primer lote, no después de ver los resultados.
| Punto | Detalles |
|---|---|
| Definir el Gate antes del piloto | Fijar por escrito los umbrales de rendimiento, rechazo y solidez de color antes de arrancar la máquina. |
| Escalar con matriz documentada | Registrar cómo cambia cada variable entre el lote de laboratorio y la máquina industrial. |
| Priorizar réplicas sobre un solo lote | Correr al menos un lote de control junto al piloto para aislar el efecto real del cambio. |
| Capturar datos en tiempo real | Vincular cada defecto a lote, operador y parámetro reduce el tiempo de análisis de causa raíz. |
| Centralizar trazabilidad con Datamonplus | TexPlus y QualityPlus registran lotes, recetas y calidad en un mismo sistema desde el piloto hasta la industrialización. |
Tabla de contenidos
- Cómo acotar el alcance de la prueba piloto en planta textil
- Diseño del experimento: tamaño de lote, variables y réplicas
- Ejecución en planta: preparación, calibración y roles
- Qué métricas definen el éxito de una prueba piloto textil
- Cómo analizar los resultados y documentar la decisión
- Por qué la trazabilidad desde el piloto acelera la decisión
- Diferencias entre equipo piloto y maquinaria industrial
- Cuánto tiempo y presupuesto requiere una prueba piloto textil
- Cómo conecta la prueba piloto con la cadena de suministro
- Capacitación del equipo para ejecutar el piloto
- Normas y control de calidad aplicables durante el piloto
- Riesgos comunes y cómo mitigarlos durante el piloto
- Cómo Datamon+ facilita la trazabilidad en pruebas piloto
- Fuentes
Cómo acotar el alcance de la prueba piloto en planta textil
Antes de programar una sola máquina hay que responder qué tipo de validación se necesita, porque no todas las pruebas piloto buscan lo mismo.
- Validación técnica: confirma si el proceso es físicamente viable (una nueva receta de tintura, un cambio de fibra, una modificación de temperatura).
- Validación de calidad: verifica que el producto resultante cumple especificaciones de solidez, tacto o resistencia bajo normas como AATCC.
- Validación de integración: comprueba si una máquina nueva o modificada se comunica correctamente con el resto de la línea y con el sistema de gestión de planta.
Cada tipo exige métricas distintas: rendimiento de proceso, tasa de rechazo, coste unitario por kilogramo procesado o tiempo de ciclo. Fijar el objetivo antes de arrancar evita que el equipo mida diez variables cuando solo tres importan para la decisión final.
Los roles críticos también deben quedar asignados por escrito: un responsable técnico que valide la receta, un responsable de calidad que apruebe las muestras, y un responsable de planta que garantice que la prueba no interfiere con la producción firme. Sin esa asignación clara, ensayos industriales textiles bien diseñados fracasan por falta de decisión oportuna, no por falta de datos.
Diseño del experimento: tamaño de lote, variables y réplicas
El tamaño del lote piloto determina qué tan representativos serán los resultados. Un ensayo de laboratorio con 25 kg sirve para descartar rápidamente combinaciones inviables de receta, pero no reproduce el comportamiento de un baño industrial de varias toneladas. Cuando el objetivo es certificar solidez de color bajo normas AATCC o validar consumo de agua y energía en tintura, conviene escalar a lotes de referencia de 400 kg, como muestran validaciones técnicas documentadas en procesos de teñido sostenible.
Las variables críticas a controlar dependen del proceso, pero casi siempre incluyen:
- Temperatura y tiempo de cada etapa del ciclo.
- pH del baño y su estabilidad durante el proceso.
- Relación baño/tejido (litros por kilogramo de material).
- Dosificación exacta de colorantes, auxiliares y fijadores.
- Velocidad de máquina y presión en procesos mecánicos.
Un diseño experimental sólido incluye al menos un lote de control con la receta actual, corrido en paralelo o inmediatamente antes del piloto, para aislar el efecto del cambio real. Correr una sola réplica y extrapolar el resultado a toda la producción es el error más común en experimentos en industria textil: la variabilidad natural del proceso puede disfrazar un fallo real o exagerar una mejora que no se sostendrá en volumen.
Consejo profesional: documenta la matriz de escalado antes del primer lote: qué parámetros cambian proporcionalmente con el volumen (dosificación, tiempo) y cuáles no (relación baño/tejido, presión de máquina). Esa matriz es la que evita rehacer el piloto completo cuando pasas a industrialización.
Ejecución en planta: preparación, calibración y roles
La ejecución de la prueba piloto se juega antes de que arranque la máquina. Un ensayo mal preparado invalida datos que parecen correctos pero no lo son.
- Puesta a punto de equipo: limpieza exhaustiva de la máquina para eliminar residuos de lotes anteriores, verificación de calibración de sensores de temperatura, dosificadores y balanzas.
- Verificación de precondiciones: comprobar que la materia prima cumple la ficha técnica esperada (humedad, título, torsión) antes de iniciar, porque una variable de entrada descontrolada arruina la interpretación de los resultados.
- Asignación de roles operativos: un operador dedicado exclusivamente al piloto, un técnico de calidad presente durante toda la corrida y un canal de comunicación directo con mantenimiento por si aparece una desviación mecánica.
- Protocolo de seguridad en químicos: en procesos de teñido y acabado, la manipulación de colorantes y auxiliares requiere fichas de seguridad accesibles, equipo de protección personal y procedimientos de contención ante derrames, especialmente cuando se prueban dosificaciones fuera del rango habitual.
La comunicación entre producción, calidad y mantenimiento durante la corrida no puede ser informal. Un piloto que se ejecuta sin que calidad esté presente en el momento del muestreo pierde la oportunidad de correlacionar una desviación visual con el parámetro de proceso que la causó.
Qué métricas definen el éxito de una prueba piloto textil
Las métricas de una prueba piloto deben ser medibles con instrumentos, no evaluadas al ojo. Las más habituales son:
- Rendimiento de proceso: kilogramos de producto conforme sobre kilogramos de materia prima procesada.
- Tasa de rechazo: porcentaje de piezas o lotes que no cumplen especificación.
- Solidez de color: medida con espectrofotómetro y comparada contra tolerancias AATCC o ISO según el mercado destino.
- Coste unitario: coste real de insumos y energía por kilogramo o metro procesado durante el piloto.
- OEE local: eficiencia global del equipo durante la ventana de prueba, comparada contra el histórico de la máquina.
Los instrumentos importan tanto como la metodología: un espectrofotómetro mal calibrado o una balanza higroscópica sin verificar introducen error sistemático que ninguna estadística corrige después. Un caso documentado de mejora de control de calidad en tejido de punto reportó un incremento del 35 % en la tasa de aprobación tras integrar un sistema de control de calidad estructurado en la etapa piloto, junto con un aumento notable en la producción total durante el primer trimestre.
Los umbrales de aceptación deben fijarse antes del ensayo, no ajustarse después de ver los resultados. Definir de antemano que la tasa de rechazo debe mantenerse por debajo de un porcentaje concreto, o que la solidez de color debe alcanzar un grado mínimo en la escala de grises, es lo que convierte al Gate en una herramienta objetiva y no en una negociación posterior.
Cómo analizar los resultados y documentar la decisión
Los datos de un piloto sin análisis estructurado no sirven para decidir nada. El flujo mínimo consiste en agregar los resultados por lote, aplicar control estadístico básico (medias, rangos, desviación frente a la especificación) y contrastar cada métrica contra el umbral fijado en el diseño del experimento.
- Agregación de datos: consolidar mediciones de todos los lotes piloto en una sola tabla comparable, incluyendo el lote de control.
- Revisión del Gate: comparar cada métrica contra su umbral y clasificar el resultado como aceptar, ajustar o detener.
- Documentación mínima para industrializar: ficha técnica actualizada, instrucciones de máquina con los parámetros validados y un plan de control que defina qué se sigue midiendo en producción firme.
Metodologías como Lean aplicado a validación textil, combinadas con un enfoque Stage-Gate, han demostrado en casos de estudio documentados que estructurar la validación en etapas con criterios de salida claros mejora la efectividad del proceso completo, reduciendo el número de pilotos repetidos por falta de datos suficientes.
Por qué la trazabilidad desde el piloto acelera la decisión
Capturar datos en tiempo real durante el piloto, en lugar de anotarlos en papel para transcribir después, cambia la velocidad con la que se detecta una causa raíz. Cuando un defecto aparece en el lote tres de cinco, la trazabilidad digital permite cruzar inmediatamente ese defecto con el operador, el turno y los parámetros exactos de proceso en ese momento, algo que un registro manual reconstruye días después, si es que lo reconstruye.
Los datos mínimos que conviene capturar durante cualquier prueba piloto en planta textil incluyen:
- Identificación de lote, operador y turno.
- Parámetros de proceso en tiempo real (temperatura, velocidad, dosificación).
- Resultados de inspección de calidad ligados al mismo lote.
- Consumo de insumos y energía por lote procesado.
La trazabilidad integrada desde el piloto permite trazar un defecto hasta el lote, el operador y el parámetro de proceso exactos, reduciendo de forma significativa el tiempo de análisis de causa raíz cuando algo falla ya en industrialización.
Plantas que han adoptado sistemas de captura digital desde la fase piloto, en implementaciones de transformación digital textil en México y Ecuador, reportan que esa disciplina de registro es lo que después permite escalar sin repetir ensayos desde cero.

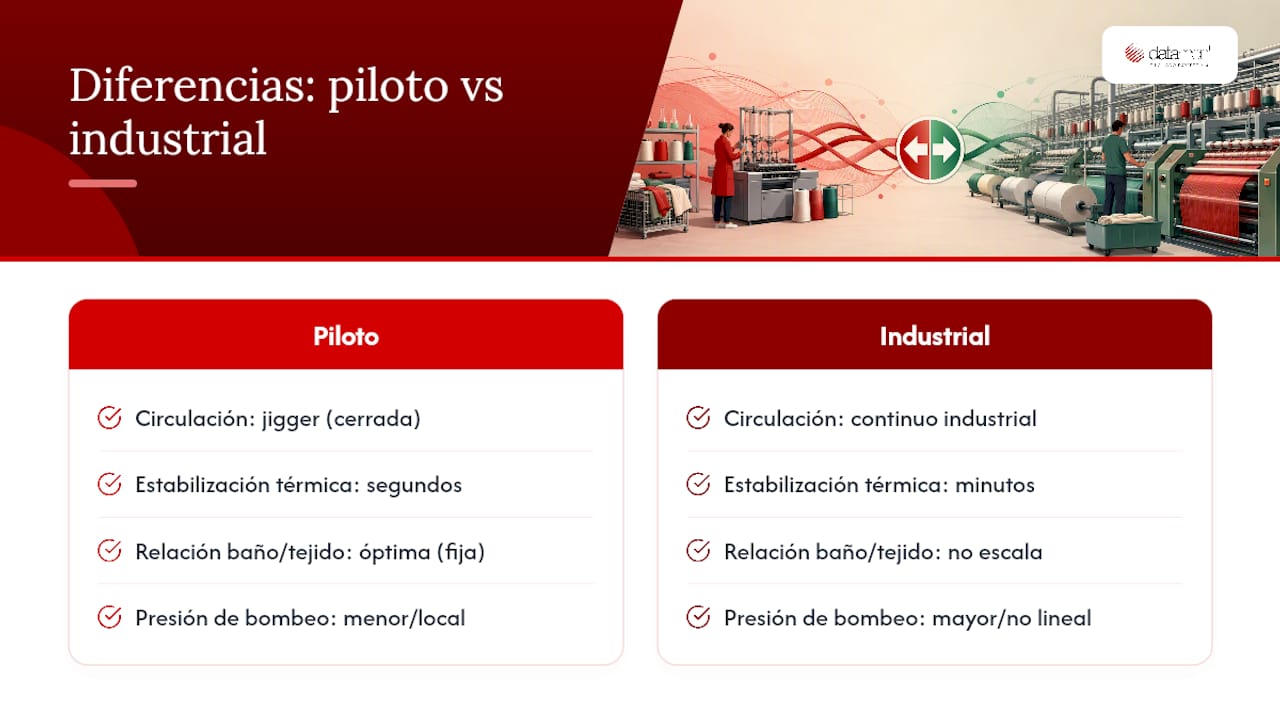

Diferencias entre equipo piloto y maquinaria industrial
El error de escalado más costoso es asumir que lo que funciona en 25 kg funcionará igual en 2.000 kg. No es así, y la razón es física: la relación baño/tejido, la presión de bombeo y el tiempo de transferencia de calor no escalan de forma lineal con el volumen.

Un jigger de laboratorio circula el baño de forma distinta a una máquina de teñido continuo industrial. Un secador de muestra puede alcanzar temperatura uniforme en segundos; un secador industrial tarda minutos en estabilizarse en toda la anchura del tejido, y esa diferencia de tiempo afecta directamente el resultado final.
Diseñar la prueba piloto considerando esas limitaciones desde el inicio, en lugar de descubrirlas al industrializar, reduce reprocesos de forma sustancial y sigue las mejores prácticas explicadas en How to Start a Shoe Brand From Concept to Production — Shoemakers International. La práctica recomendada es construir una matriz de escalado que documente, parámetro por parámetro, cómo cambia cada variable entre el equipo piloto y la máquina objetivo: cuáles escalan proporcionalmente (dosificación total, tiempo de proceso) y cuáles permanecen fijos (relación baño/tejido óptima, presión de trabajo).
Los proyectos de validación de equipos piloto en plantas de proceso, como los descritos en metodologías de diseño de planes de validación, insisten en que esta matriz debe redactarse antes del primer lote y no reconstruirse después de un fallo en producción firme. Sin ella, cada industrialización se convierte en un segundo piloto no planificado, con el coste y el riesgo que eso implica para el cronograma de producción.

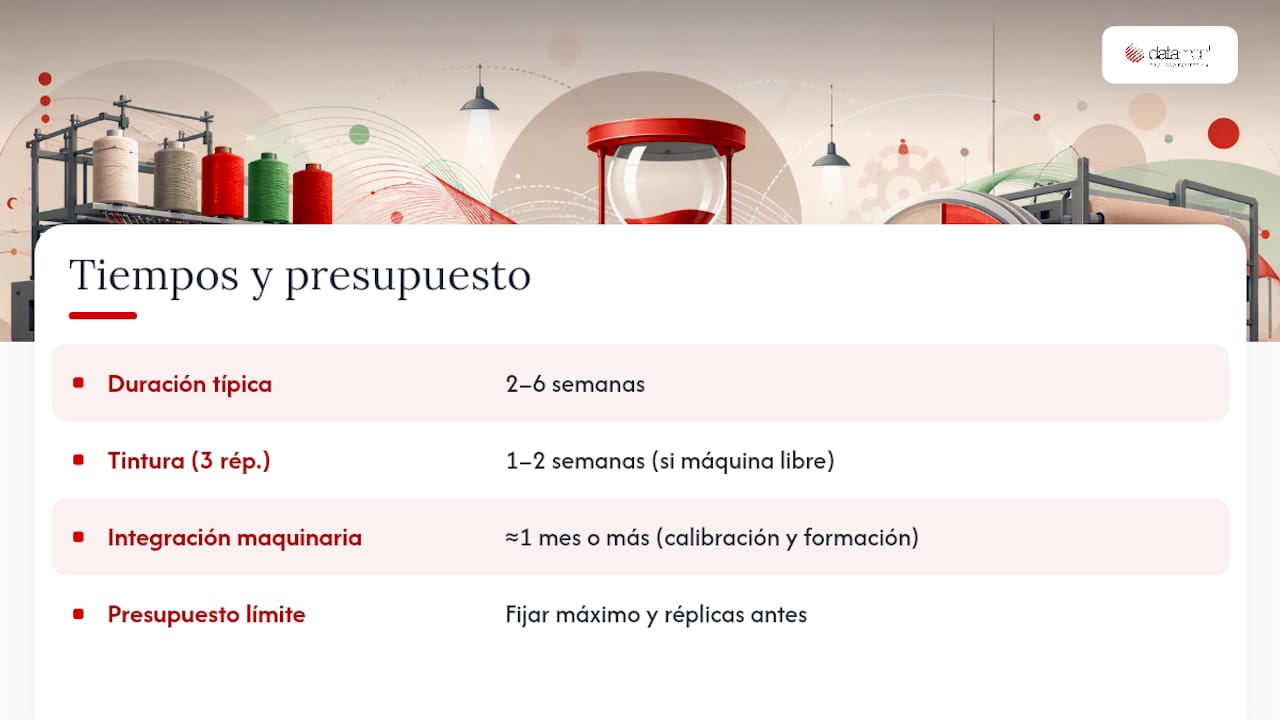

Cuánto tiempo y presupuesto requiere una prueba piloto textil
El cronograma de una prueba piloto en planta textil suele moverse entre dos y seis semanas, dependiendo de la complejidad del proceso y del número de réplicas necesarias para confirmar reproducibilidad. Un piloto de receta de tintura con tres réplicas y un lote de control puede resolverse en una a dos semanas si la máquina está disponible sin competir con producción firme. Un piloto de integración de maquinaria nueva, que incluye calibración, capacitación de operadores y ajuste fino de parámetros, fácilmente se extiende a un mes o más.
El presupuesto tiene tres componentes que conviene separar desde la planificación: el coste de materia prima consumida en los lotes de prueba (incluyendo los que fallan), el coste de tiempo de máquina no dedicado a producción vendible, y el coste de instrumentación o servicios externos si se requiere certificación bajo una norma específica.
Subestimar el segundo componente es el error presupuestario más frecuente. Bloquear una máquina productiva durante dos semanas para un piloto tiene un coste de oportunidad real que rara vez se contabiliza junto con el gasto de insumos, y ese descuido distorsiona después el cálculo de retorno de inversión cuando se compara el piloto con la mejora esperada en producción.
Fijar de antemano un presupuesto máximo y un número máximo de réplicas antes de declarar el proyecto inviable evita que un piloto se alargue indefinidamente por indecisión. Ese límite, decidido con el mismo rigor que los criterios de aceptación técnica, es lo que mantiene la prueba piloto dentro de un ciclo productivo razonable.

Cómo conecta la prueba piloto con la cadena de suministro
Ninguna prueba piloto ocurre aislada del resto de la operación. La materia prima usada en el ensayo debe reservarse con antelación en el almacén, con un lote identificado que no se mezcle con el inventario destinado a producción firme, porque una confusión de lotes en esta fase invalida cualquier trazabilidad posterior.
Cuando el piloto valida un nuevo proveedor de fibra o de colorante, la coordinación con compras se vuelve crítica: hay que confirmar que ese proveedor puede sostener el volumen que exigirá la industrialización, no solo entregar el lote de muestra. Un piloto exitoso con un lote de colorante especialmente puro, que después no está disponible en volumen industrial a precio comparable, es una validación técnica inútil desde el punto de vista comercial.
La logística interna también debe planificarse: el piloto necesita transporte de materia prima hacia la máquina de prueba sin interferir con el flujo normal de producción, y las muestras generadas requieren un circuito de almacenamiento y envío a laboratorio (interno o externo) con tiempos de respuesta conocidos. Si el laboratorio de solidez de color tarda cinco días en entregar resultados, ese tiempo debe incorporarse al cronograma del piloto desde el diseño, no descubrirse a mitad de la prueba.
Integrar el piloto con la cadena de suministro exige también anticipar el impacto en inventario si el resultado es «aceptar»: ¿hay capacidad de abastecimiento para escalar de inmediato, o la industrialización quedará detenida esperando materia prima?
Capacitación del equipo para ejecutar el piloto
Un piloto ejecutado por personal sin preparación específica genera datos poco confiables, incluso si el diseño experimental es correcto. La capacitación no puede limitarse a explicar que “hoy se hace una prueba distinta”; el equipo necesita entender por qué cada parámetro se controla con esa precisión y qué consecuencia tiene una desviación.
Los operadores que ejecutan el lote piloto deben recibir instrucción sobre el protocolo de muestreo, los puntos exactos de registro de datos y el procedimiento a seguir si detectan una anomalía visual durante el proceso, en lugar de esperar al resultado final de laboratorio para reportarla.
El personal de calidad requiere formación específica en los criterios de aceptación de ese piloto en particular, no solo en los estándares generales de la planta, porque un piloto puede tener tolerancias más estrictas que la producción habitual si se busca certificar bajo una norma exigente.
Asignar un responsable único de capacitación para el piloto, que además funcione como punto de contacto durante toda la corrida, reduce la dispersión de criterio entre turnos. Cuando dos turnos interpretan el protocolo de forma distinta, los datos del piloto quedan contaminados por una variable que no tiene nada que ver con el proceso que se está validando.
Normas y control de calidad aplicables durante el piloto
Las pruebas de calidad textil durante un piloto deben seguir el mismo rigor normativo que exigirá el cliente final, no un estándar relajado “porque es solo una prueba”. Si el producto final requiere cumplir tolerancias AATCC de solidez de color, el piloto debe evaluarse con esa misma norma desde el primer lote, no solo al final del proceso de validación completo.
Cuando el piloto involucra procesos de tintorería con descarga de efluentes, conviene anticipar el cumplimiento normativo ambiental desde el diseño del ensayo. Estudios sobre evaluación de calidad de aguas residuales en plantas textiles muestran que integrar el análisis de efluentes en la fase piloto, en vez de posponerlo hasta industrializar, evita sorpresas regulatorias costosas cuando el volumen de descarga aumenta a escala industrial.
El control estadístico de proceso, aunque básico, también forma parte de las consideraciones de calidad de cualquier piloto serio: registrar la variabilidad dentro de cada lote, no solo el promedio final, permite distinguir un proceso estable de uno que aprobó por casualidad en esa corrida particular. Un piloto que reporta un solo valor de rendimiento sin rango de variabilidad no permite estimar si ese resultado se sostendrá cuando el volumen se multiplique por diez.
Riesgos comunes y cómo mitigarlos durante el piloto
El riesgo más frecuente en pruebas piloto en planta textil es la contaminación de datos por variables no controladas: materia prima de un lote distinto al planificado, un operador sustituto sin la misma capacitación, o una máquina que no recibió el mantenimiento preventivo programado antes del ensayo. Mitigar este riesgo exige un checklist de precondiciones verificado y firmado antes de iniciar cada corrida, no una confirmación verbal.
Otro riesgo habitual es el sesgo de confirmación: cuando el equipo espera que un cambio funcione, tiende a interpretar resultados ambiguos como positivos. Fijar los umbrales de aceptación por escrito antes de ver los datos, como se describió en la sección de métricas, es la mitigación más efectiva contra este sesgo.
La falta de plan de contingencia ante un fallo mecánico durante el piloto también genera pérdidas evitables: si la máquina de prueba se detiene a mitad de un lote por una avería, el protocolo debe indicar si el lote se descarta completo o si existe un punto de reinicio válido, decidido de antemano y no improvisado en el momento.
Finalmente, el riesgo de escalado (tratado en la sección anterior sobre diferencias entre equipo piloto e industrial) se mitiga con la matriz de parámetros documentada y con una segunda corrida de confirmación a escala intermedia cuando el salto de volumen es muy grande, antes de comprometer producción firme completa.
Lo que priorizaría un gerente de planta con presupuesto limitado
Si el presupuesto para pruebas piloto es ajustado, la prioridad no es conseguir más máquinas ni más lotes: es invertir primero en instrumentación de medición confiable y en formación del equipo operativo que ejecuta el ensayo. Un espectrofotómetro calibrado y un operador bien entrenado generan más valor por euro invertido que triplicar el número de réplicas con datos dudosos.
La segunda prioridad, sin excepción, es definir Gates con criterios numéricos antes de arrancar. Un piloto que se decide “a ojo” al final, sin umbrales fijados con antelación, desperdicia el esfuerzo de todo el diseño experimental previo, por riguroso que haya sido.
Por qué la trazabilidad manda sobre la intuición
La trazabilidad objetiva debe pesar más que la opinión de quien lleva más años en planta, por respetada que sea esa opinión. La experiencia ayuda a diseñar el experimento; los datos son los que deciden si se industrializa.
Cómo Datamon+ facilita la trazabilidad en pruebas piloto
Ejecutar una prueba piloto en planta textil con hojas de cálculo dispersas entre calidad, producción y mantenimiento es exactamente el escenario que genera los sesgos y la contaminación de datos descritos antes. Datamonplus está construido desde el diseño para procesos textiles reales, con módulos que resuelven ese problema desde el primer lote piloto.

TexPlus registra cada lote piloto con su receta, sus parámetros de proceso y su trazabilidad completa en el mismo sistema donde después vive la producción firme, sin necesidad de migrar datos ni reconstruir historiales. QualityPlus captura resultados de inspección en tiempo real, vinculando cada defecto al lote, operador y parámetro exacto, y SmartPlus consolida esos datos en indicadores OEE y de coste que alimentan directamente el Gate de decisión. La implementación incluye diagnóstico y formación del equipo, con entrada en operación en menos de 90 días y retorno de inversión generalmente por debajo de un año.
Si tu próxima prueba piloto necesita trazabilidad real desde el primer lote, revisa cómo funciona el ERP textil de Datamonplus y consulta los casos de fábricas que ya lo aplicaron en su proceso de validación.
Fuentes
- Implementación de metodologías Lean y Stage‑Gate en validación textil (caso de estudio)
- Validación técnica de procesos de teñido sostenible (artículo académico)
- Mejoramiento del control de calidad en la fabricación de tejido de punto (tesis de maestría, Universidad de las Américas, 2015)
