Respuesta rápida
La capacitación en software textil que funciona en planta combina tres cosas: contenidos separados por rol, un entorno de pruebas con datos reales antes del arranque y seguimiento posarranque medido con indicadores concretos. Al proveedor hay que exigirle manuales por función, gobernanza de datos clara y soporte activo durante los primeros meses, no una sesión de traspaso y adiós. La señal de que la formación falló no es que la gente se queje: es que sigue llevando el control en paralelo en una hoja de cálculo.

La capacitación en software textil que realmente funciona en planta combina tres elementos: contenidos segmentados por rol, un entorno de pruebas con datos reales antes del arranque, y seguimiento posarranque medido con KPIs concretos. La gerencia debe exigir al proveedor gobernanza de datos clara, manuales por función y soporte activo durante los primeros meses. Módulos especializados como TexPlus, FlowPlus, QualityPlus y SmartPlus marcan qué debe enseñarse en cada frente: producción, logística, calidad y analítica.
En resumen:
- La capacitación en software textil requiere contenidos específicos por rol y acompañamiento posarranque con KPIs claros, para garantizar su efectividad.
- Es fundamental definir responsables de gobernanza de datos y establecer un proceso formal de control de cambios para mantener la calidad de la información tras la formación.
- La inversión en capacitación puede suponer entre 4 y 20 horas por rol, distribuidas en varias semanas, dependiendo de la función y tamaño de la planta.
- Las metodologías prácticas, como el entrenamiento en estaciones, entornos sandbox y micro aprendizaje móvil, mejoran notablemente la adopción en plantas con turnos rotativos.
- Un plan de formación estructurado, con fase piloto y medición de resultados, reduce el tiempo para ver mejoras operativas y aumenta las probabilidades de retorno sobre la inversión.
Tabla de contenidos
- Qué debe aprender cada rol en la formación en gestión textil
- Cómo estructurar el plan de formación por fases de implantación
- Qué modalidades didácticas funcionan mejor en planta textil
- Quién gobierna los datos maestros durante y después de la formación
- Qué KPIs demuestran que la capacitación funcionó
- Cronograma detallado de la capacitación, de inicio a fin
- Cómo dar seguimiento después de la capacitación inicial
- Qué preguntas hacer antes de contratar la capacitación
- Señales de alerta al evaluar un servicio de capacitación
- Cuánto cuesta capacitar a un equipo en un ERP textil
- Casos y evidencia real de retorno sobre la inversión
- Por qué la especialización sectorial acorta la curva de formación
- Cómo Datamon+ organiza la capacitación dentro de la implantación
- Fuentes
Qué debe aprender cada rol en la formación en gestión textil
El error más común en la formación en gestión textil es tratar a todos los usuarios igual. Un operario de tejeduría no necesita entender la lógica de planificación de materiales, y un planificador no necesita memorizar el registro de paros en máquina. Cada perfil requiere un recorrido distinto, con profundidad distinta.
- Operarios de planta: tareas prácticas y repetitivas (registro de producción, captura de paros, lectura de etiquetas de lote), en sesiones cortas que se repiten hasta fijar el hábito.
- Planificadores y logística: lógica de MRP, construcción de escenarios de planificación y lectura de listas de necesidades de materia prima.
- Mantenimiento: manejo del módulo de gestión de mantenimiento dentro del ERP, apertura de órdenes de trabajo, control de repuestos y cierre documentado de intervenciones.
- Calidad y laboratorio: registro de inspecciones, liberación o bloqueo de lotes según resultado, y seguimiento de trazabilidad hasta el origen del defecto.
- Finanzas y administración: conciliaciones contables, generación de pólizas automáticas y control de costes por lote de producción.
- TI interno: administración de usuarios, permisos, políticas de respaldo y primer nivel de soporte antes de escalar al proveedor.
- Gerencia y supervisión: lectura de paneles de indicadores, interpretación de KPIs de planta y manejo de flujos de aprobación.
La formación debe ser específica por rol porque los contenidos de un operario y de un planificador no se parecen en nada: mezclar ambos temarios diluye la atención de los dos grupos y alarga el tiempo de adopción.
Cómo estructurar el plan de formación por fases de implantación
Un plan de capacitación en tecnología textil no funciona como evento aislado. Funciona como una columna paralela al proyecto de implantación, con entregables propios en cada fase.
- Preparación. Diagnóstico de procesos, limpieza de datos maestros y construcción de un entorno de pruebas con información ficticia. En esta etapa se forma a los superusuarios que después replicarán el conocimiento en su área.
- Piloto. Se ejecuta el sistema en una línea o proceso acotado (por ejemplo, una sección de tintorería) con formación práctica en vivo. Los ajustes a materiales y guías se hacen aquí, antes de escalar.
- Despliegue por ondas. Cada línea o turno recibe su calendario de sesiones según rol, con soporte presencial en piso durante los primeros días de operación real.
- Postarranque. Sesiones de refuerzo, base de conocimiento consultable y soporte estructurado a 30, 60 y 90 días, con auditoría de adopción al cierre de cada ventana.
El tiempo total varía según el tamaño de planta, pero los proyectos bien preparados suelen entrar en operación en pocos meses, tal como describe la implementación de un ERP textil eficiente. La preparación rigurosa del diagnóstico y el caso de negocio, ligada a un plan de capacitación por roles, es uno de los factores que más determina el éxito de un ERP industrial.
Consejo profesional: Calcula el esfuerzo formativo en horas por rol, no en días de calendario. Un operario puede necesitar 4 a 6 horas repartidas en sesiones cortas; un planificador o un responsable de calidad puede requerir 20 horas o más repartidas en varias semanas.
Qué modalidades didácticas funcionan mejor en planta textil
La formación en gestión textil falla cuando copia el formato de una clase universitaria. Una planta con turnos rotativos y ruido de máquina exige metodologías distintas a las de una oficina.
- Aprender haciendo: entrenamiento directo en la estación de trabajo, con fichas paso a paso junto a la máquina o el punto de control.
- Entorno sandbox: ejecutar casos completos (picking de almacén, orden de producción, inspección de calidad) sobre datos de prueba antes de tocar información real.
- Micro aprendizaje en móvil: videos cortos para tareas repetitivas, consultables desde el dispositivo o terminal que ya usa el operario en planta.
- Sesiones presenciales: reservadas para procedimientos críticos, como el cierre de lote en tintorería o el bloqueo de calidad.
- Capacitación in situ: especialmente valiosa para mantenimiento y laboratorio, donde el contexto físico del equipo cambia la forma de usar el sistema.
Construir el entorno de prueba con datos ficticios permite que los usuarios simulen su trabajo diario antes de operar con datos reales, lo que acorta notablemente la curva de aprendizaje.
Consejo profesional: Graba los shortcasts de video con la voz de un compañero de planta, no de un consultor externo. La aceptación entre operarios sube cuando reconocen a quien explica.
Quién gobierna los datos maestros durante y después de la formación
La capacitación en software textil pierde efecto si nadie mantiene los datos que sostienen el sistema. La gobernanza no es un capítulo técnico aparte: es la condición para que lo aprendido en las sesiones siga siendo válido seis meses después.
- Asignar un propietario de datos por dominio (artículos, recetas, rutas de proceso, proveedores), responsable de validar cualquier cambio.
- Establecer un proceso formal de control de cambios para ingeniería textil, con aprobaciones documentadas antes de modificar una receta o una ruta.
- Nombrar referentes internos (champions) por área, que canalicen dudas y refuercen lo aprendido en el día a día.
- Programar capacitaciones periódicas de actualización, coordinadas entre TI interno y el proveedor.
- Definir una política clara de escalado de incidencias, para que un error de captura no se repita durante semanas sin corregirse.
La resistencia al cambio casi siempre nace de una formación insuficiente, y convertir a un grupo de usuarios en referentes internos suele ser la palanca más rápida para revertirla. Asignar propietarios de datos y procesos de aprobación es, según la experiencia documentada en implantaciones industriales, lo que evita que el sistema se degrade meses después del arranque.
Qué KPIs demuestran que la capacitación funcionó
Medir la adopción no es opcional. Sin números, la gerencia no puede distinguir entre una curva de aprendizaje normal y un problema estructural de formación.
- OEE, OTIF y tasa de errores de captura: los tres indicadores operativos que reflejan si el uso diario del sistema es correcto.
- Adopción por rol: porcentaje de usuarios activos, transacciones registradas por usuario y tiempo medio para completar tareas clave.
- Auditoría postarranque: revisión formal a los 3, 6 y 12 meses, comparando resultados contra el caso de negocio original.
- Acciones correctivas: refuerzos formativos puntuales, ajustes de proceso o remediación de datos cuando algún indicador no mejora.
El 70 % de los fracasos en proyectos ERP está vinculado a una formación deficiente, y las plantas que invierten en capacitación continua reportan mejoras de eficiencia de hasta el 35 % en seis meses.

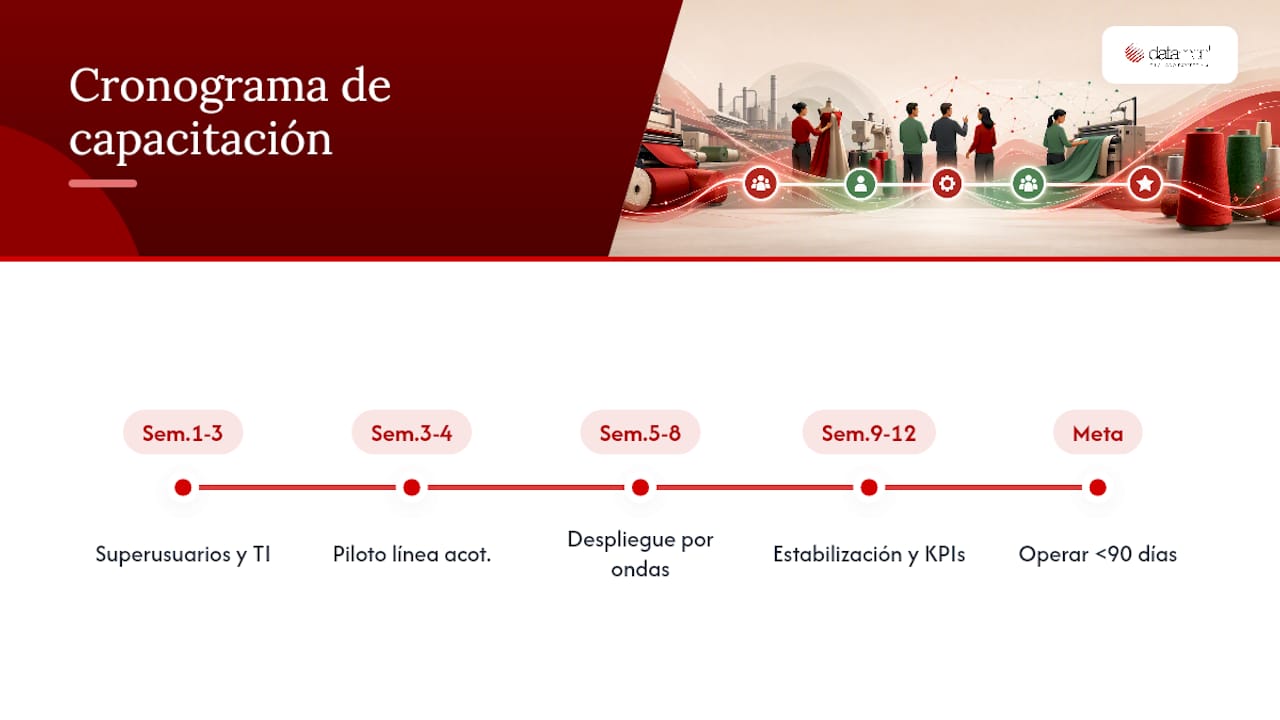

Cronograma detallado de la capacitación, de inicio a fin
Un cronograma realista de capacitación en software textil se mide en semanas, no en un evento de un día. La secuencia típica arranca entre 8 y 12 semanas antes del arranque en vivo, aunque el tamaño de la planta y el número de módulos contratados alargan o acortan cada tramo.
Las primeras dos o tres semanas se dedican a formar a los superusuarios, que serán después los multiplicadores del conocimiento en su área. En paralelo, el equipo de TI recibe formación sobre administración de usuarios y seguridad. A partir de la semana 3 o 4 comienza el piloto: una línea o proceso acotado opera con el sistema real mientras los operarios de esa zona reciben formación práctica en estación.
Entre las semanas 5 y 8 se despliega el resto de la planta por ondas, normalmente agrupadas por línea de producción o por turno. Cada onda recibe sesiones específicas para su rol, con soporte presencial durante los primeros días de operación. El calendario debe dejar margen para repetir sesiones con quienes no fijaron el procedimiento la primera vez, algo habitual en operarios con turnos rotativos.
El tramo final, entre la semana 9 y la 12, corresponde a la estabilización: refuerzos puntuales, resolución de dudas acumuladas y primera medición de KPIs de adopción. Este cronograma es compatible con el objetivo de entrar en operación en menos de 90 días que buscan la mayoría de las implantaciones industriales bien planificadas.

Cómo dar seguimiento después de la capacitación inicial
El seguimiento posarranque decide si la inversión en formación se sostiene o se diluye en pocos meses. La capacitación continua y el soporte estructurado tras el arranque pesan tanto como las sesiones iniciales, y los programas escalonados a 30, 60 y 90 días reducen notablemente las regresiones en el uso del sistema.
A los 30 días conviene revisar errores de captura por rol y repetir la formación puntual donde el indicador no mejora. A los 60 días, el foco pasa a los flujos de aprobación y a la calidad de los datos maestros: si un propietario de dominio no está validando cambios con regularidad, el sistema empieza a acumular inconsistencias silenciosas. A los 90 días toca comparar los KPIs reales contra el caso de negocio original y decidir si se necesita una ronda adicional de formación.
Más allá del primer trimestre, la actualización continua debe quedar en un calendario fijo, no depender de que alguien la recuerde. Cada nueva versión del sistema, cada cambio de receta relevante o cada incorporación de personal nuevo son disparadores naturales para una sesión breve de refuerzo. Mantener una base de conocimiento interna, con capturas de pantalla y procedimientos actualizados, evita que el conocimiento dependa solo de la memoria de los referentes internos.
Qué preguntas hacer antes de contratar la capacitación
Comparar ofertas de capacitación en tecnología textil exige preguntas concretas, no folletos genéricos. Estas son las que de verdad separan una propuesta sólida de una improvisada:
- ¿El plan de formación está segmentado por rol o es un curso único para todos los usuarios?
- ¿Se incluye un entorno de pruebas con datos reales de la planta antes del arranque en producción?
- ¿Qué soporte posarranque está incluido y durante cuántos días o meses?
- ¿Quién queda como responsable de mantener los datos maestros una vez termine el proyecto?
- ¿Existen manuales o guías por rol, o la documentación es genérica y traducida de otro idioma?
- ¿Qué KPIs se comprometen a revisar en la auditoría postarranque, y con qué frecuencia?
- ¿La capacitación se imparte en piso, en aula, o combina ambas modalidades según el rol?
Una respuesta vaga a cualquiera de estas preguntas es señal de que el proveedor no ha ejecutado antes un proyecto textil real. Pide referencias específicas del sector, no solo del sector manufacturero en general.
Señales de alerta al evaluar un servicio de capacitación
Algunas prácticas anticipan problemas antes de firmar el contrato. La primera es un temario idéntico para todos los roles: si el proveedor no distingue entre operario y planificador, probablemente tampoco distinguirá entre lotes, recetas y rendimientos textiles reales.
La segunda señal es la ausencia de entorno de pruebas. Sin un espacio para simular con datos ficticios o reales de la planta, los usuarios llegan al arranque sin haber tocado el sistema en condiciones parecidas a las suyas. La tercera es un soporte posarranque limitado a pocos días: la adopción real tarda semanas, y un proveedor que desaparece tras el arranque deja a la planta sola justo cuando más dudas surgen.
También conviene desconfiar de manuales genéricos, sin adaptar a los procesos propios de hilatura, tejeduría, tintorería o acabados. Y de cronogramas de formación sin holgura, que asumen que cada operario aprenderá a la primera, algo poco realista en plantas con rotación de personal o turnos nocturnos. Por último, un proveedor que no puede mostrar casos previos en fábricas textiles, con nombres de módulos y resultados concretos, probablemente está adaptando un curso genérico de ERP horizontal a un sector que no conoce bien.
Cuánto cuesta capacitar a un equipo en un ERP textil
El costo de la capacitación en software textil no suele facturarse aparte del proyecto de implantación, sino integrado en él, aunque conviene entender qué componentes lo forman para negociar con criterio. El primer bloque es el diseño de contenidos por rol: manuales, guías visuales y videos adaptados a los procesos reales de la planta. El segundo es el tiempo de los instructores, ya sea presencial en piso o remoto mediante sesiones en línea. El tercero es el soporte posarranque, que en proyectos bien estructurados se extiende entre 30 y 90 días.
El factor que más mueve el costo total es el número de roles distintos a capacitar y el número de plantas o turnos involucrados. Una planta pequeña con un solo turno y pocos módulos contratados requiere una inversión formativa mucho menor que una operación grande con varios turnos, varias líneas y todos los módulos activos (producción, logística, calidad y analítica). El segundo factor es la calidad de los datos maestros de partida: si requieren limpieza extensa antes de construir el entorno de pruebas, el tiempo de preparación crece.
Vale la pena calcular el costo de la capacitación frente al costo de no darla. Las mejoras de eficiencia de hasta el 35 % en seis meses que reportan las plantas con formación adecuada, frente al riesgo de sumarse al 70 % de proyectos ERP que fallan por capacitación insuficiente, suelen justificar sobradamente la inversión inicial.

Casos y evidencia real de retorno sobre la inversión
Un ejemplo documentado en el ámbito académico ilustra el impacto de una parametrización cuidadosa. Un estudio universitario sobre la implementación de módulos ERP en una empresa textil proyectó un ahorro de hasta el 40 % en costes de gestión de la información, gracias a parametrizar los módulos siguiendo la cadena de valor real de la planta, y no una plantilla genérica.
Otro patrón repetido en implantaciones industriales es el de la migración por fases con piloto acotado. Ejecutar primero en una línea o proceso reducido, integrar el ERP con los sistemas de planta (MES) y validar con datos reales antes de escalar permite observar mejoras operativas en cuestión de meses, no de años. Los casos citados en guías de implantación industrial muestran reducciones de inventario, mejoras de cumplimiento de entregas (OTIF) y menor scrap tras aplicar este enfoque.
El patrón común entre estos casos no es la tecnología en sí, sino la secuencia: preparación rigurosa, piloto acotado, formación por rol y medición constante. Las plantas que se saltan alguno de estos pasos, especialmente la preparación de datos o la formación diferenciada, tardan más en ver resultados y con frecuencia repiten fases que ya deberían estar cerradas.
Por qué la especialización sectorial acorta la curva de formación
Un ERP genérico obliga a traducir cada concepto textil (lote, receta, rendimiento, merma) a un lenguaje ajeno, y esa traducción es justo lo que alarga la capacitación. Cuando el sistema ya nace pensado para hilatura, tejeduría, tintorería o acabados, la formación se centra en el proceso, no en adaptar terminología.
Módulos como TexPlus, FlowPlus y QualityPlus funcionan como el propio temario: producción y trazabilidad de lotes, logística operativa y control de calidad en tiempo real, respectivamente. SmartPlus añade la capa de indicadores OEE y OTIF que la gerencia necesita interpretar. Exigir al proveedor manuales por rol, entornos sandbox reales y soporte in situ posarranque es razonable, y un plazo de puesta en marcha por debajo de 90 días con retorno de la inversión inferior a un año es el estándar que cabe pedir a cualquier proveedor especializado en textil.
— DATAMON
Cómo Datamon+ organiza la capacitación dentro de la implantación
Datamon+ es la alternativa a contratar formación genérica de ERP y luego adaptarla al textil por prueba y error: al estar diseñado desde el origen para lotes, recetas y rendimientos textiles, el plan de capacitación se organiza directamente sobre los procesos reales de la planta, no sobre plantillas horizontales.

La implementación incluye diagnóstico inicial, formación diferenciada por rol y acompañamiento durante la puesta en marcha, con entrada en operación en pocos meses y retorno de la inversión en el plazo estándar del sector. Los cuatro módulos (TexPlus, FlowPlus, QualityPlus y SmartPlus) definen de forma natural qué debe enseñarse a cada equipo, desde el operario que registra producción hasta la gerencia que interpreta los indicadores de OEE y OTIF en el panel de SmartPlus. Este artículo lo publica un proveedor especializado en software para la industria textil.
Si tu planta está evaluando cómo estructurar la capacitación antes de firmar con un proveedor, revisa la guía para elegir un ERP para tu fábrica textil y solicita un diagnóstico con el equipo de Datamon+ en México para recibir una propuesta de plan de formación ajustada al tamaño y los turnos de tu planta.
Fuentes
Para ampliar sobre metodologías, parametrización y gestión del cambio en implantaciones ERP textiles, consulta la tesis sobre parametrización de módulos ERP en una empresa textil y la guía práctica para elegir e implantar un ERP industrial.
- Capacitación en sistemas ERP: el factor que marca la diferencia en la implementación - SmartCouper
- Cómo implementar un ERP industrial paso a paso en tu planta de manufactura
- Parametrización de módulos de un sistema ERP en una compañía textil — ESPOL (tesis)
- ERP para empresas industriales: guía práctica para elegir e implantar
Recomendaciones
DatamonPlus
Deja de perseguir datos por Excel
Control de producción, calidad y costes en tiempo real, montado sobre 40 años de fábricas textiles.
Agendar demo
